Execuția șanțurilor pentru cabluri în Parcul Eolian Vifor

Execuția șanțurilor pentru cabluri în Parcul Eolian Vifor

În contextul dezvoltării continue a energiei regenerabile, proiectul de execuție a șanțurilor pentru cabluri electrice în Parcul Eolian Vifor, una dintre etapele de realizare a intregului proiect, reprezintă un pas semnificativ către asigurarea unei infrastructuri moderne și eficiente.

Situat în Comuna Luciu, orașul Pogoanele, județul Buzău, România, acest proiect a fost realizat în perioada mai-iunie 2025. Scopul acestui articol este de a oferi o imagine detaliată a lucrărilor efectuate, fiind destinat specialiștilor din domeniul energiei solare și eoliene, cât și profesioniștilor interesați de bunele practici în infrastructura de energie electrică.

Execuția sanțurilor pentru cabluri în Parcul Eolian Vifor

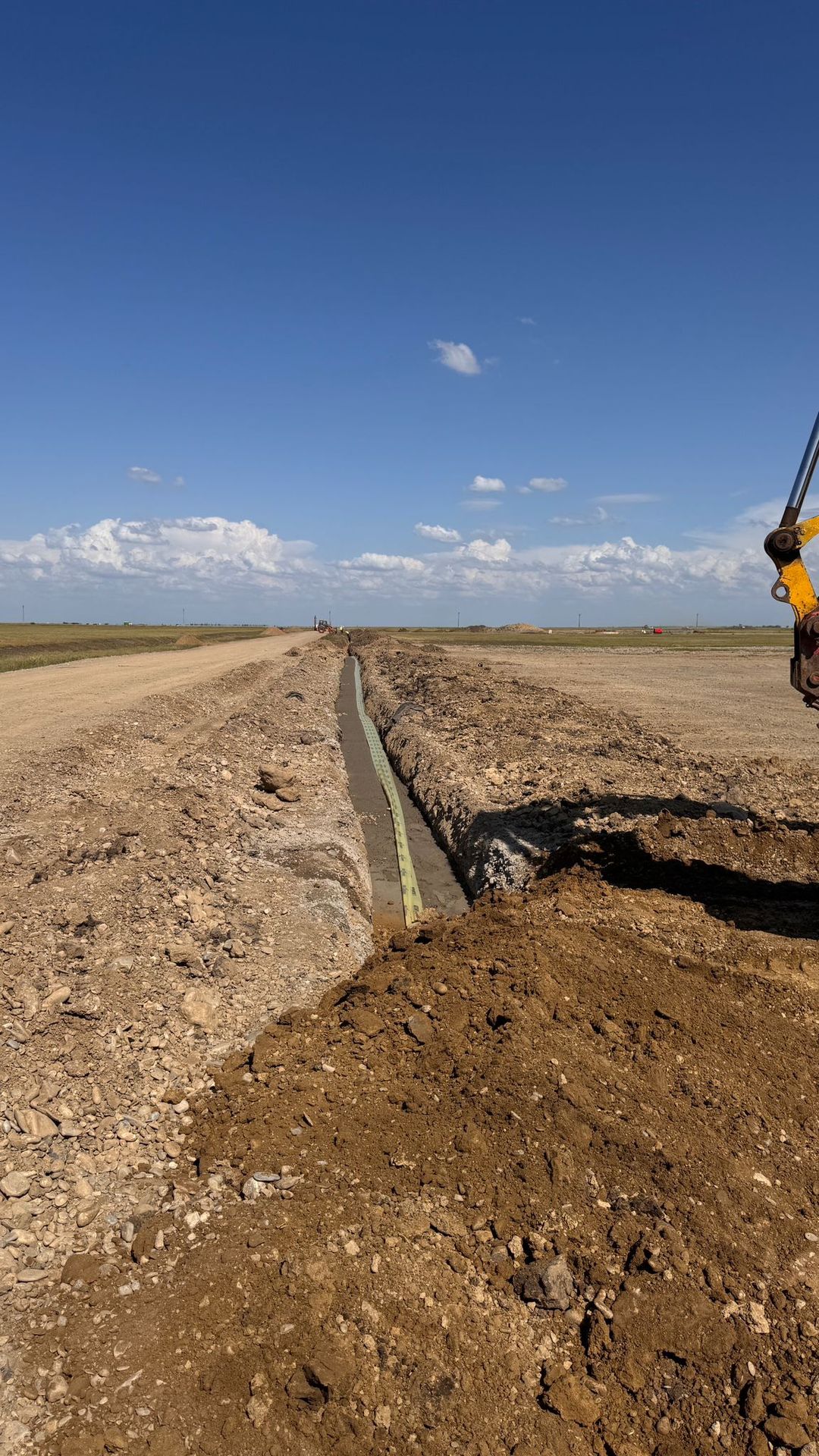

Lucrările pentru rețeaua de colectare a energiei electrice de medie tensiune au început cu trasarea precisă a traseelor șanțurilor, conform planurilor de execuție.

Lucrările pentru rețeaua de colectare a energiei electrice de medie tensiune au început prin trasarea precisă a traseelor destinate șanțurilor, conform planurilor de execuție. săpăturile s-au realizat mecanizat, adaptate lățimii fiecărui circuit – de la 0,60 m până la 3,30 m. În total, au fost excavați peste 27.000 de metri liniari de canalizații, cu adâncimi conforme normelor de protecție mecanică și electrică.

Această etapă este crucială pentru a asigura o fundație solidă și sigură pentru infrastructura electrică.

Subtraversări și foraje direcționale

Un aspect important al acestui proiect a fost determinarea precisă a lungimilor șanțurilor. Tabelul de mai jos prezintă lățimile și lungimile totale ale șanțurilor:

Lățimea șanțuluiLungime totalăUnitate
0.60 m13,383.0 mm
0.80 m6,316.0 mm
1.10 m1,032.0 mm
2.10 m2,454.0 mm
2.70 m2,156.0 mm
3.30 m1,929.0 mm
0,60 m (sub drumuri)350.0 mm

Montarea
cablurilor și tuburilor de protecție

După faza de excavare, cablurile și fibra optică au fost instalate folosind tuburi PVC rigide sau corugate pentru protecție.

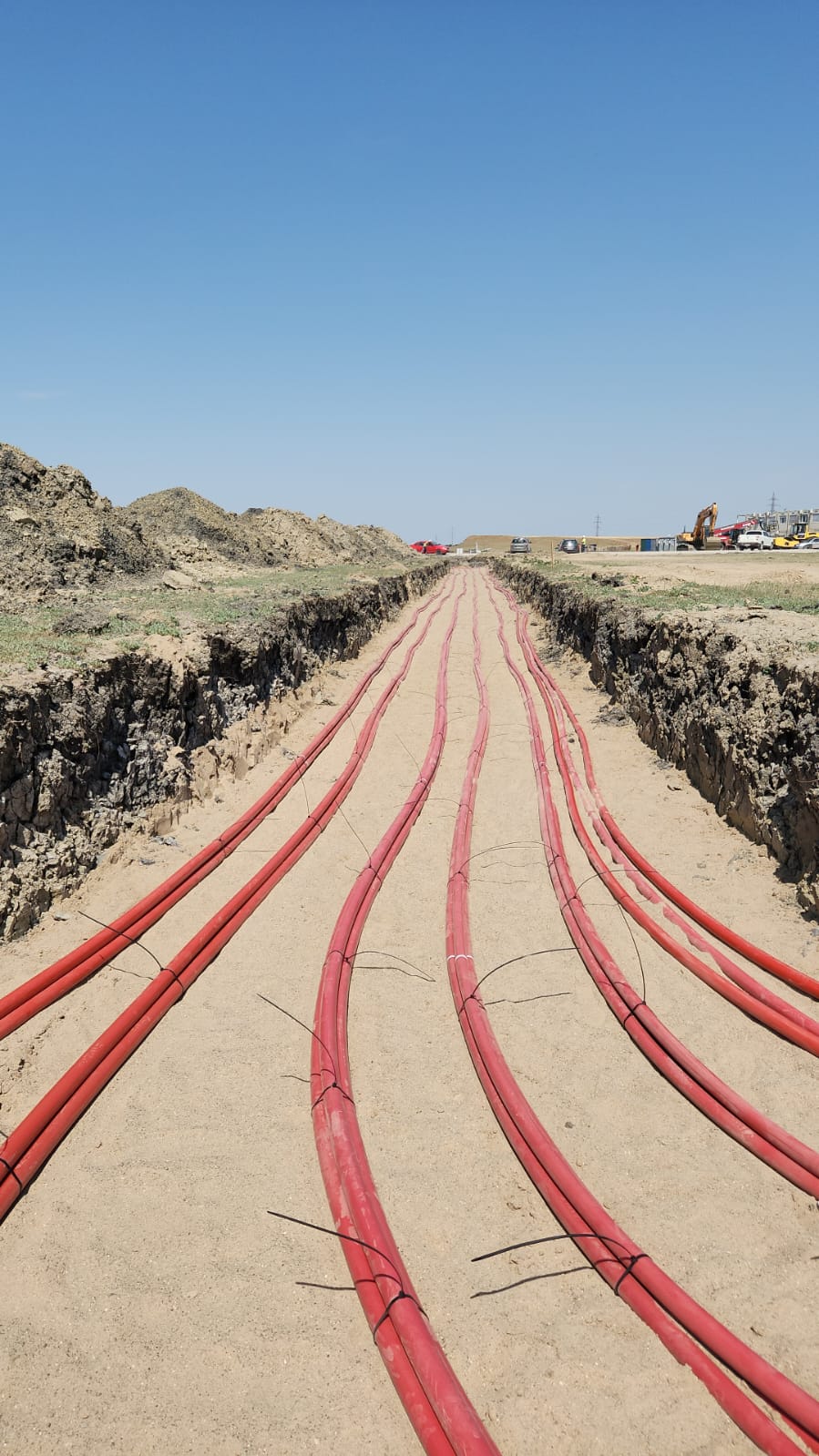

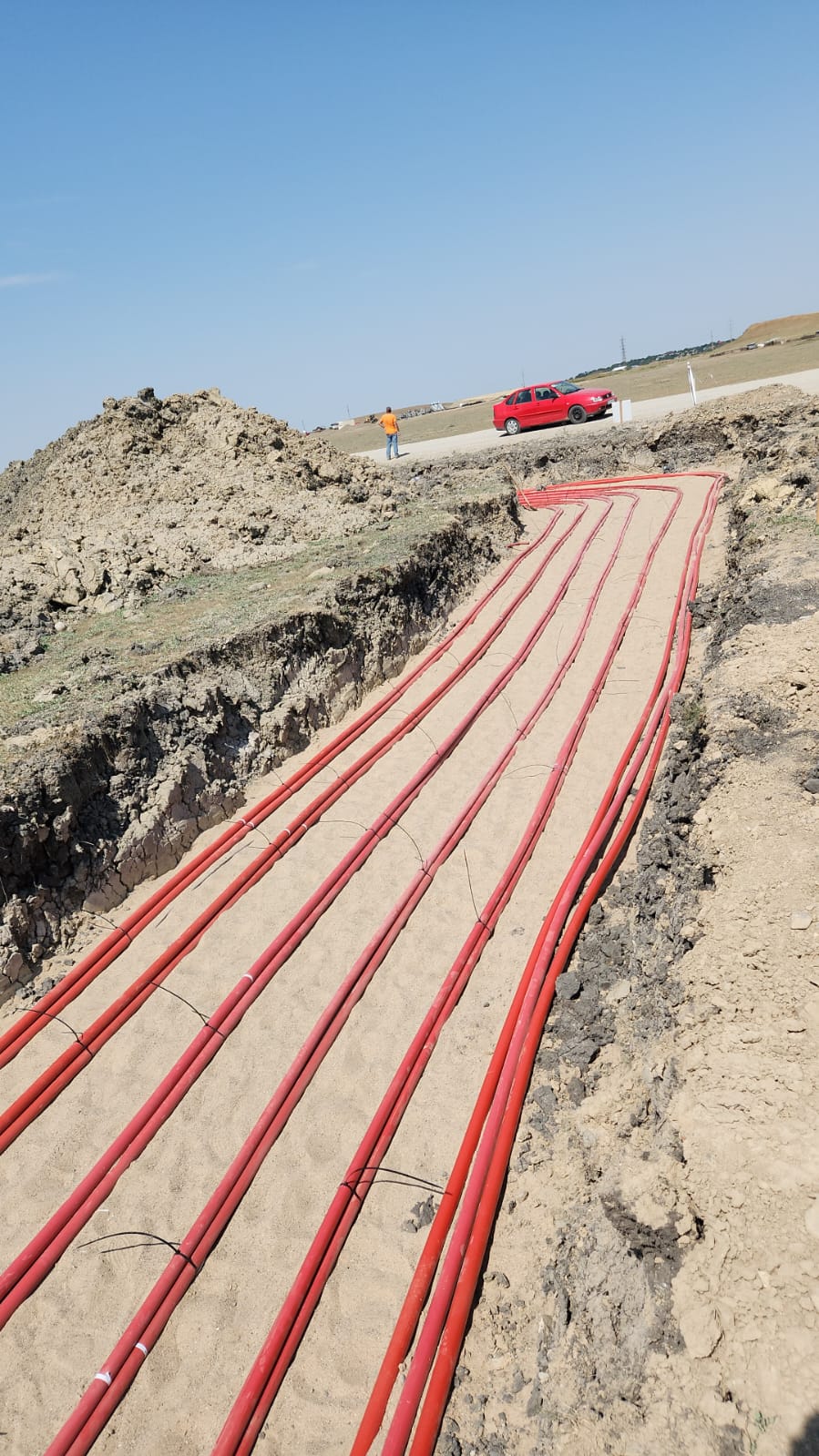

Aceste tuburi au fost esențiale pentru protecția cablurilor de medie tensiune și a fibrei optice. Instalarea s-a realizat pe un strat compactat de nisip de aproximativ 10 cm și a fost acoperită cu un strat similar. Fixarea s-a făcut cu ajutorul clemelor, iar distanțarea a fost asigurată cu separatoare. În zonele de subtraversări, tuburile au fost montate în cofraje de protecție.

Instalarea protecției din PVC și a benzii de avertizare

Un detaliu esențial pentru siguranța intervențiilor viitoare a fost instalarea unei benzi galbene de avertizare cu mesajul „ATENȚIE CABLU ELECTRIC”. Această bandă a fost amplasată la aproximativ 30 cm deasupra tubulaturii, având rolul de a semnala prezența cablurilor în cazul unor săpături ulterioare. Această măsură de siguranță respectă normele electrotehnice actuale și previne accidentele.

Umplerea și compactarea șanțurilor

După finalizarea tuturor lucrărilor de protecție și marcare, s-a procedat la umplerea șanțului. Această etapă s-a realizat cu material granular sau pământ provenit din excavare, urmată de compactarea stratificată.

Compactarea s-a realizat cu grijă, în straturi succesive, pentru a preveni tasările viitoare. În zonele cu trafic intens sau intersecții rutiere, s-a folosit balast compactat sau beton, conform specificațiilor proiectului.

Subtraversări și foraje direcționale

Pentru traversările de drumuri sau canale, au fost implementate metode de foraj direcțional. Această tehnică a permis instalarea tuburilor de protecție sub suprafața drumului fără a afecta infrastructura existentă sau traficul. În total, au fost executați 60 m de traversări de drumuri și 965 m de traversări de canale, demonstrând flexibilitatea și eficiența abordării tehnice utilizate.

Tipul pasajului subteran Lungime totală Unitate
Foraj direcțional (sub canale) 965 m m
Foraj direcțional (sub drumuri) 60 m m

De asemenea, au fost montați borne de beton (cu înălțimea de 1,40 m) pentru marcarea traseelor la fiecare 50 m și în punctele de schimbare a direcției.

Acest articol prezintă principalele etape ale proiectului de execuție a șanțurilor pentru cabluri în Parcul Eolian Vifor, subliniind importanța fiecărei faze în asigurarea unei infrastructuri sigure și eficiente. Prin implementarea acestor activități, contribuim nu doar la dezvoltarea energiei regenerabile în România, ci și la stabilirea unor standarde ridicate de siguranță și eficiență în sectorul energetic.
